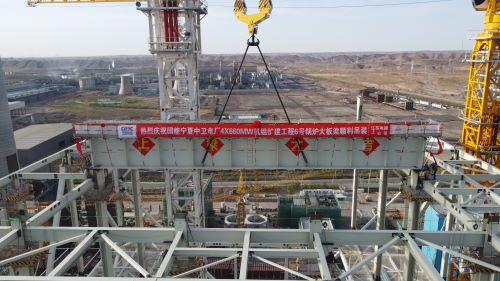

國能寧夏中衛電廠4×660兆瓦機組擴建工程6號鍋爐大板梁順利吊裝就位 |
||||
|
||||
近日,國能寧夏中衛項目6號鍋爐大板梁隨著鞭炮聲緩緩上升,準確就位指定位置。 國能寧夏中衛電廠4×660MW機組擴建工程作為寧夏騰格里沙漠“沙戈荒”大基地“寧湘直流”重要的配套調峰火電項目,建成后可滿足寧夏騰格里沙漠大型綜合能源基地電力送出需求,實現電力大范圍互濟共享,對促進寧湘兩省區經濟社會高質量發展、協力構建清潔低碳能源體系、保障電網安全穩定運行具有重要意義。 國能寧夏中衛電廠4×660MW機組擴建工程鍋爐為哈爾濱鍋爐廠有限責任公司制造的超超臨界參數變壓運行直流鍋爐,其型式為一次再熱、平衡通風、緊身封閉、固態排渣、切圓燃燒、全鋼構架、全懸吊結構塔式爐。鍋爐本體鋼架前后柱距離為42.4m,寬度為44.6m,鍋爐爐頂大板梁底標103.2m,頂標高約111.2m, DL-1(K1)大板梁為三片設計,DL-2(K3)、DL-3(K4)大板梁為上下疊梁設計,DL-4(K5)大板梁為單梁設計。其中最重件為DL-4(K5)單梁,重量為89.6t。本次吊裝為DL-2下疊梁,凈重87噸,采用爐膛內140T塔吊進行吊裝。 為確保吊裝順利完成,監理部積極協同參建各方,就吊裝組織措施、技術措施和安全措施進行周密部署。吊裝前,提前成立檢查小組,組織建設單位、施工單位相關人員對大板梁吊裝前具備條件進行聯合檢查,對施工方案和風險預控措施進行全面檢查,對吊裝機械、吊耳、鋼絲繩等工具進行現場再復查,對作業人員進行安全、技術交底,提前跟蹤掌握當天氣象條件,確保整個吊裝過程安全有序。吊裝過程中,監理部各級安全和技術管理人員全程旁站監督,與各單位分工明確,現場指揮人員信號準確、步驟清晰,作業人員協調一致、配合默契,密切關注大板梁擺動情況,及時調整吊裝速度和角度,最終圓滿完成了首根大板梁吊裝任務。 6號鍋爐大板梁吊裝是本項目4臺鍋爐水壓試驗前的最后一個重要里程碑節點,標識著4臺鍋爐鋼結構主體安裝步入尾聲,為下一步鍋爐受熱面安裝創造良好條件,為后續的水壓試驗筑牢基礎。國能寧夏中衛項目監理部將繼續以“守法、誠信、公正、科學”的服務準則,以更加飽滿的熱情和高昂的斗志投入到工作中去,為實現年內雙投目標全力以赴。 |
||||
|
